2 gebrochene Rippen und 1 Supermixer

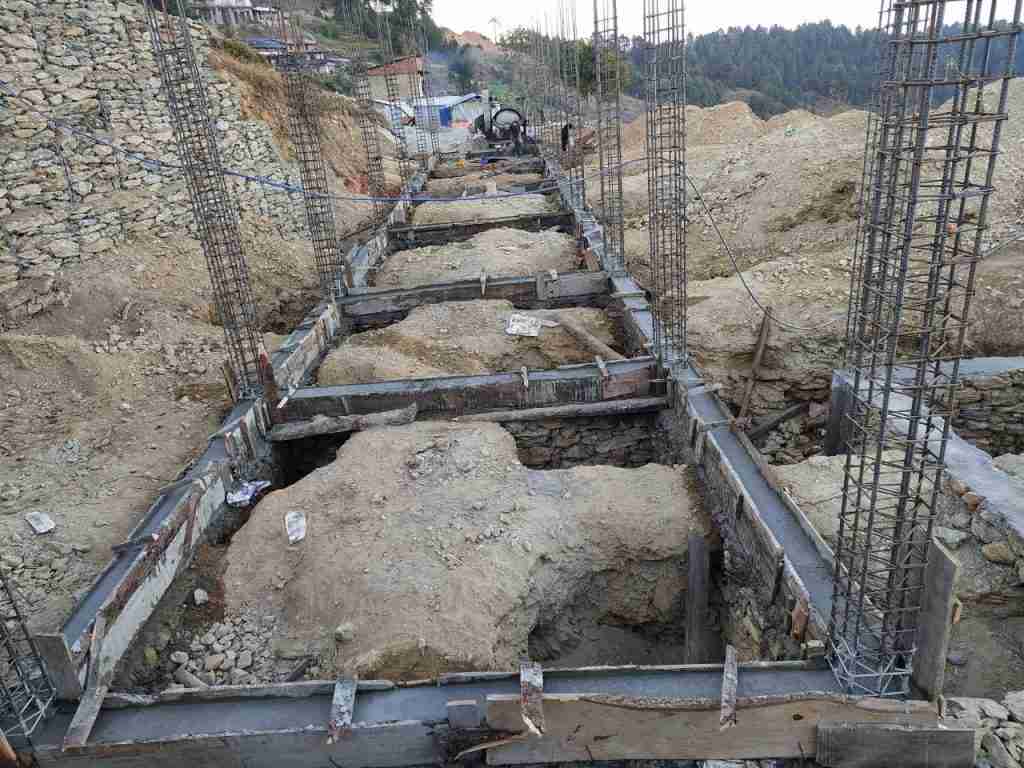

foundation_school_sailung

Motorradunfall

Das war ein Schock, als wir die Nachricht erhielten, dass Makar und Krishna einen Unfall hatten.
"Zum Glück" war es "begrenzt" auf 2 gebrochene Rippen bei Makar und einige blaue Flecken bei Krishna.
Makar, der Vorsitzende der Schulbehörde und Baukoordinator, fuhr mit Krishna auf dem Rücken von der Baustelle zu seinem etwa 1 km entfernten Haus.
Sie brachen an der Überquerung des Flusses zusammen, der Motor blieb 2 Meter tiefer im Wasser stecken. Die Männer lachten auf dem Boden, weil sie dies über 100 Mal zusammen gefahren waren und jedes Loch und jede Beule kannten.

Hoffen Sie jetzt auf eine baldige Genesung.

hobbelweg
holprige Straße

Super Mixer

Es muss viel Beton gemischt werden, und das ist auf traditionelle Weise viel Arbeit. Deshalb ist Makar letzte Woche nach Kathmandu gefahren, um einen Betonmischer zu kaufen. Und was für ein: ein Supermischer, der von einem Benzinmotor angetrieben wird.
Es ist eine Investition von 1000 €, aber das wird sich sicherlich durch Einsparungen bei den Arbeitskräften amortisieren und bietet auch eine bessere Qualität.

Die Filme zeigen deutlich den Unterschied in der Arbeit, die zum Mischen einiger Schubkarren aus Beton erforderlich ist.

mixer_in_operation_sailung

Ein Stromgenerator wurde ebenfalls mitgenommen, der von einer Kirche in Kathmandu gespendet wurde. Der Generator sichert die Stromversorgung, so dass die Betonvibrationsnadel, die beim Betonieren zum Entlüften und Absetzen des Betons verwendet wird, jederzeit verwendet werden kann.

Der Bau schreitet gut voran

Der gestrige 15. November war der denkwürdige Moment, in dem die Gründungsarbeiten abgeschlossen waren.
Es wurde viel Arbeit geleistet, Fundamentplatten hergestellt und die Stahlkonstruktion für die Pfähle angebracht. Grundmauern gestapelt / Mauerwerk mit den Betonquerträgern oben.

In den letzten 3 Wochen haben wir bereits 7 LKW-Ladungen Sand und Sand geliefert. Jetzt von einem anderen Ort, näher, nur 25 Kilometer, aber aufgrund der schwierigen Straße immer noch 5 Stunden für die Lastwagen entfernt.

Bewehrungsrahmen für Baustange
setting_of_the_pillar
Passen Sie das Framework an
all_pillars_standing_Sailung_Nepal
Alle Polrahmen gesetzt
foundation_walls_School_sailung
Grundmauern gebaut

Die Fundamentbasis ist fertig !!!

foundation_school_Sailung

Nächste Woche wird der Bulldozer in der Nähe sein und zum Nivellieren der Baustelle verwendet werden.

In 6 Wochen wurde viel erreicht mit dem ständigen Bauteam von 7 Personen, die 7 Tage die Woche an dem Projekt arbeiten, und der lokalen Unterstützung, mit der 20 Personen in Spitzenzeiten auf der Baustelle arbeiteten.

Hoffentlich wird das Wetter noch eine Weile zusammenarbeiten. Aufgrund der kalten Nächte wurden bereits zusätzliche Decken für die Bauherren gekauft.
